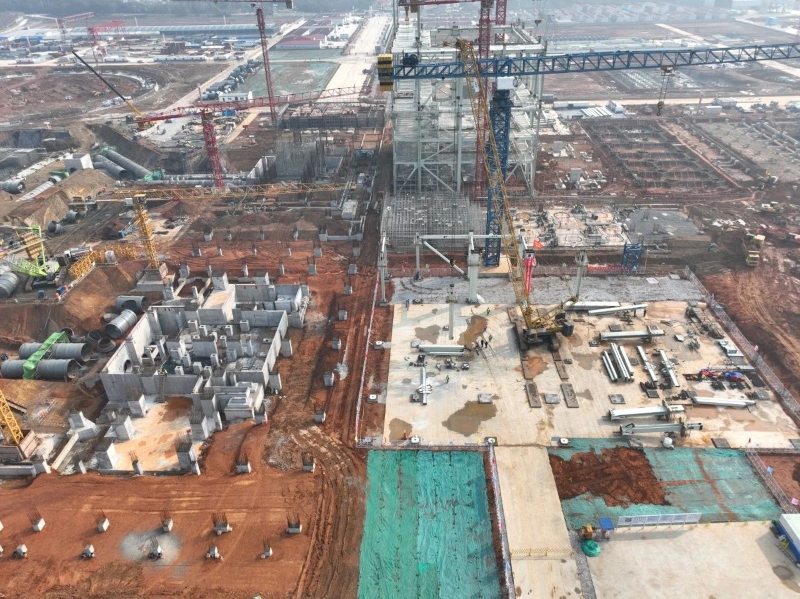

    上高發電項目順利實現主廠房結構出零米

    12月16日,上高發電項目2號主廠房地下設施工程疏水擴容器基礎、凝結水泵坑-4.7m~-0.05m基礎底板及側壁混凝土澆筑順利完成,圓滿實現了今年2號主廠房結構出零米計劃目標。

    12月25日,2號主廠房碎石土壓實系數達0.96,檢測報告合格,標志著2號主廠房結構高標準出零米。


    上高發電項目2號機組第一罐混凝土澆筑于2023年9月21日全面開工建設,11月19日完成2號汽輪機基礎底板大體積混凝土澆筑,至12月主廠房結構出零米,歷時87天,較里程碑計劃提前9天完成節點目標。

    為保質保量按期完成主廠房結構出零米的節點目標,上高發電與各參建單位通力合作,克服冬雨頻繁,寒風凜冽,底板內部尺寸大、重量大、鋼筋密集、結構復雜等施工不利因素的影響,反復研究討論完善施工方案和實施計劃,有針對性地采取優化施工路線等措施,并認真做好施工隊伍安全技術培訓和交底,科學安排施工面,合理組織施工,實時梳理進度,及時糾偏,確保了鋼筋綁扎、模板制作等工作相繼順利完成。

    目前,在各參建單位建設者們的共同努力下,上高發電項目工程作業面已全面鋪開,各個作業面正有序推進。下一步,上高發電將繼續督促各參建單位堅守安全底線,嚴守環保紅線,精細質量管控舉措,不斷優化組織設計,高質量、高效率推進工程建設,確保項目早日建成投產。

    本文來源:贛能股份
